Отчёты о ходе капитального ремонта здания МБОУ "Новомальтинская СОШ" :
с 15 мая по 5 июня:
1. Завезены строительные материалы.
2. Произведён демонтаж полового покрытия на 2, 3 этажах.
3. Основание пола покрыто грунтовкой.
4. Произведён демонтаж дверных проёмов во всём здании.
5. Установлены леса для ремонта фасада. Начата работа по ремонту швов.







С 5 по 16 июня:
1.Ведутся работы по укладке плитки на третьем этаже здания школы.
2.Подготовлен к укладке плитки второй этаж.
3.Ведутся подготовительные работы по ремонту фасада.
4.Дверные проёмы для установки дверей готовы.

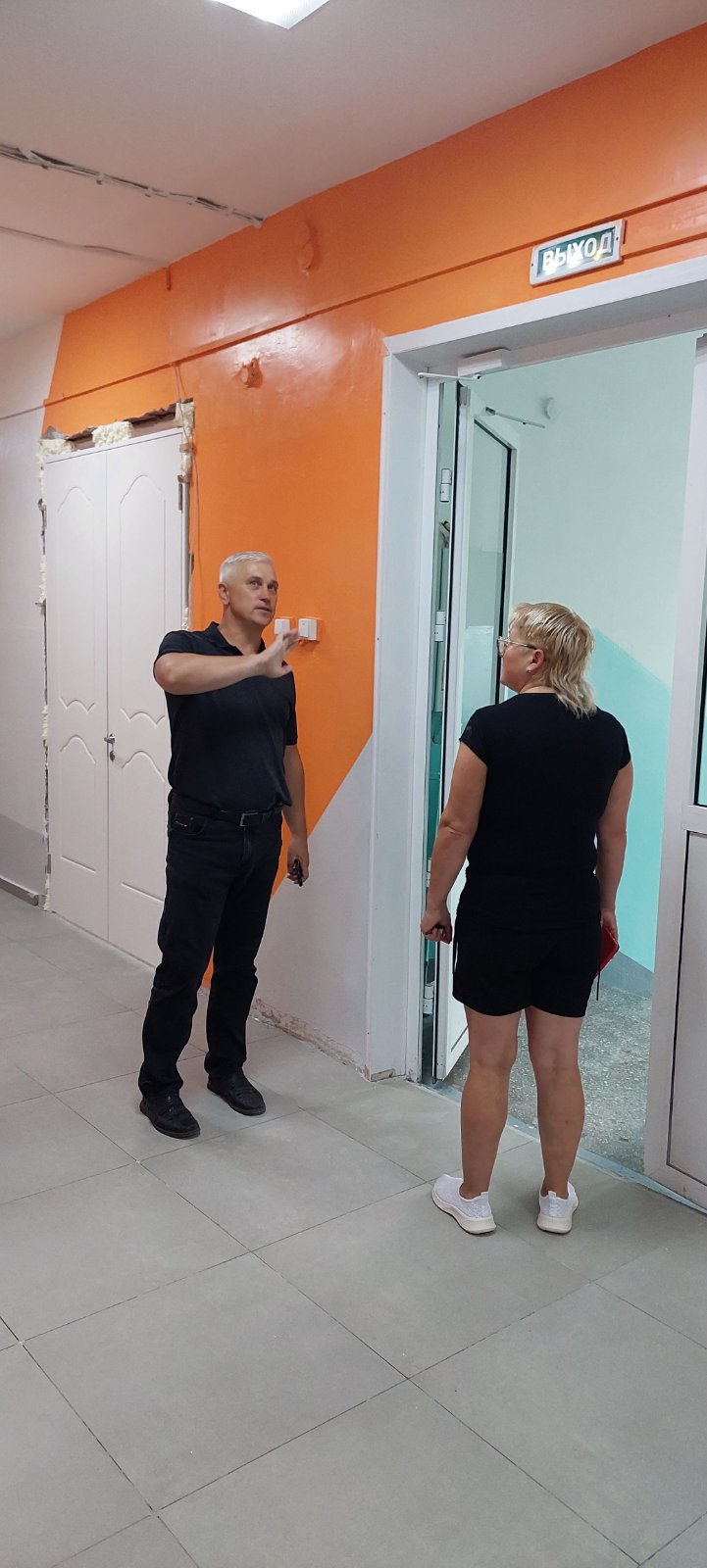

15.06.23. Штаб родительского контроля провёл контрольные мероприятия.
Представители родительской общественности ознакомились с ходом работ и документацией. Акт проверки

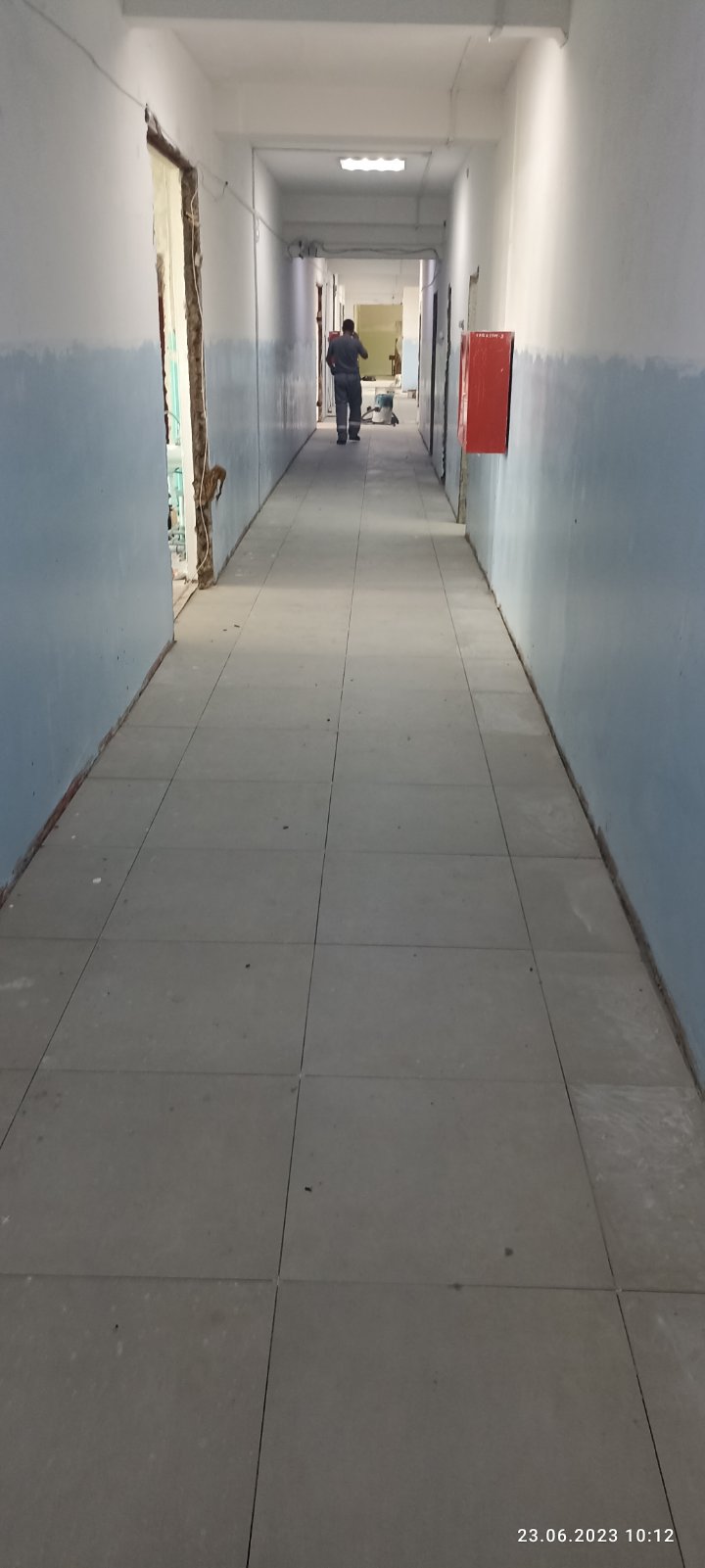

По состоянию на 23.06.2023г. :
1.Заканчивается ремонт пола третьего этажа.

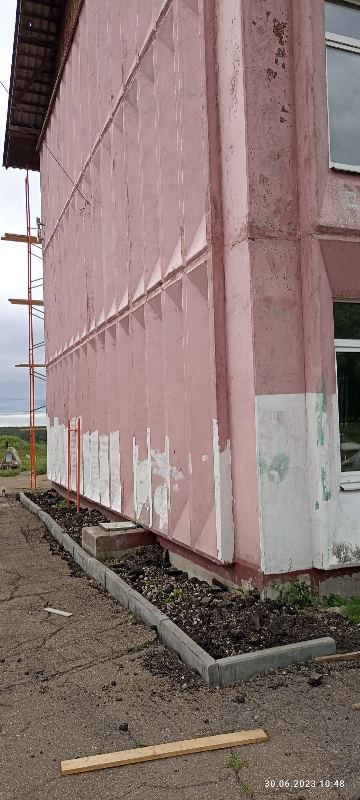

2.Продолжается ремонт фасада.
3.Зачищены швы правого крыла, заштукатурены.

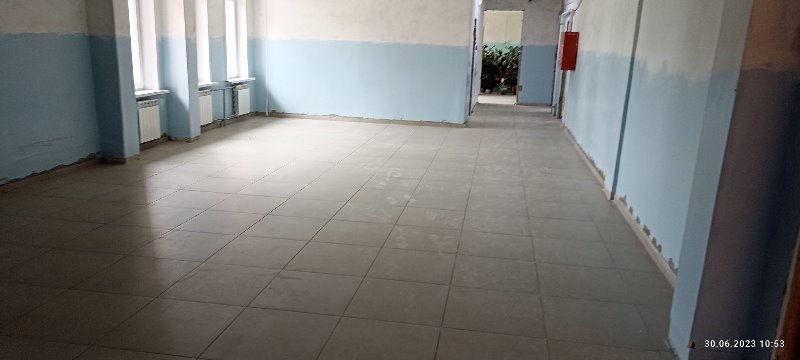

По состоянию на 30.06.2023:
1. Заканчивается ремонт пола третьего этажа. Идёт укладка плинтусов.
2. Начат ремонт пола второго этажа. Идёт укладка плитки.
3. Начат ремонт отмостки здания.
4. Идёт окраска фасада.




По состоянию на 07.07.2023:
1. На 50 процентов выполнен ремонт пола второго этажа.

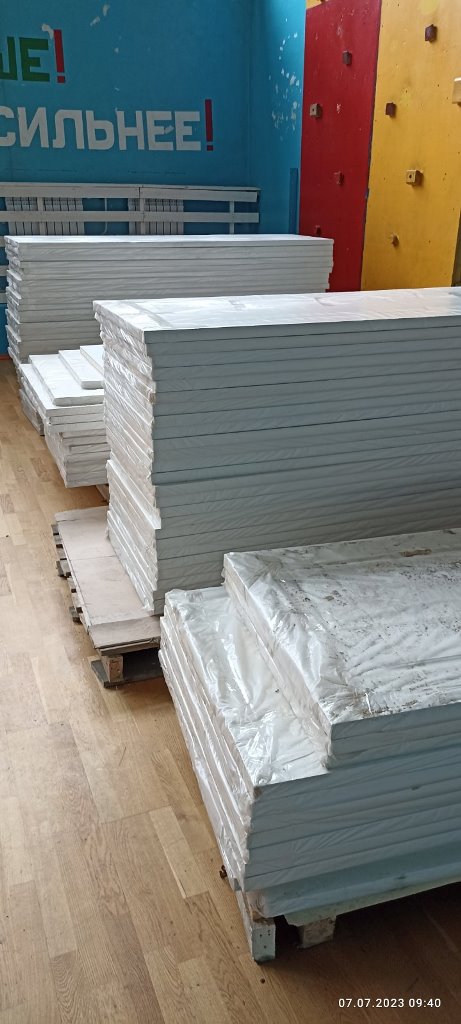

2. Завезены полотна дверей.
3. Ведётся окраска фасада и ремонт отмостки здания.




По состоянию на 14.07.2023:
1. Отремонтирован вход в подвал.
2. Продолжен ремонт отмостки.
3. Продолжена окраска фасада.
4. Установлен керамический плинтус на третьем этаже.

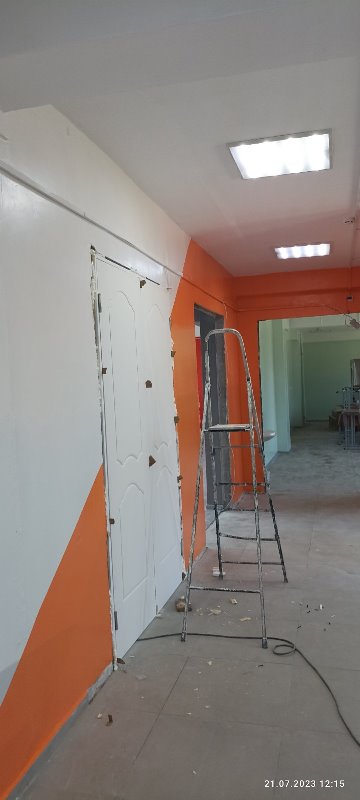

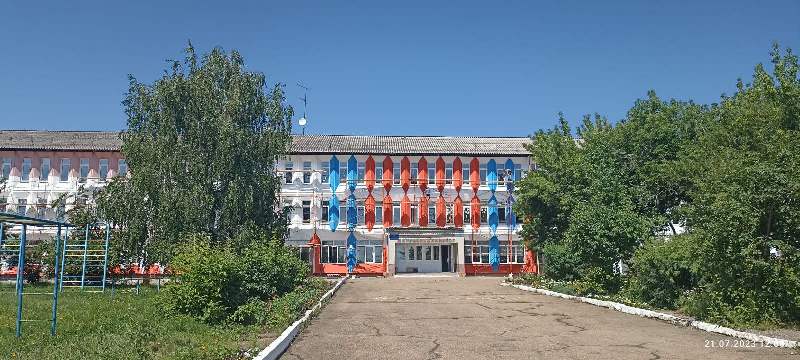

По состоянию на 21 июля 2023 г. :

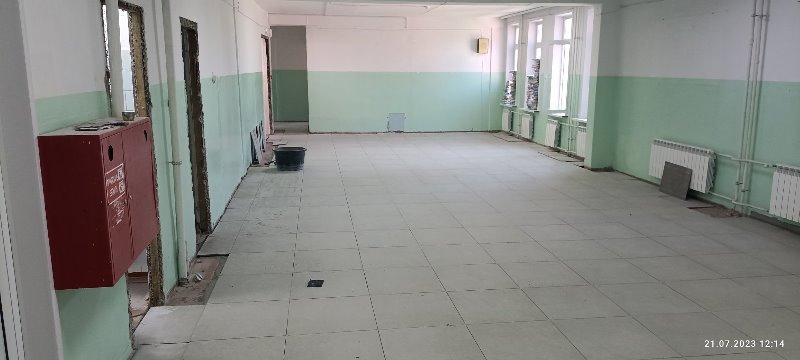

1.Заканчивается ремонт пола второго этажа.
2.Продолжается ремонт фасада и отмостки.
3.Ведётся установка дверей на третьем этаже.





По состоянию на 31 июля:
На сорок процентов выполнен ремонт пола первого этажа. Закончен на втором и третьем.
Заканчивается установка дверей на третьем этаже.
На пятьдесят процентов сделан ремонт фасада. Заканчивается ремонт отмостки.
Есть отставание от сроков. 31 июля должны быть закончены ремонт пола и дверей. Подрядчику выставлены претензии.







Акт проверки состояния ремонта МБОУ "Новомальтинская СОШ" от 01.08.2023

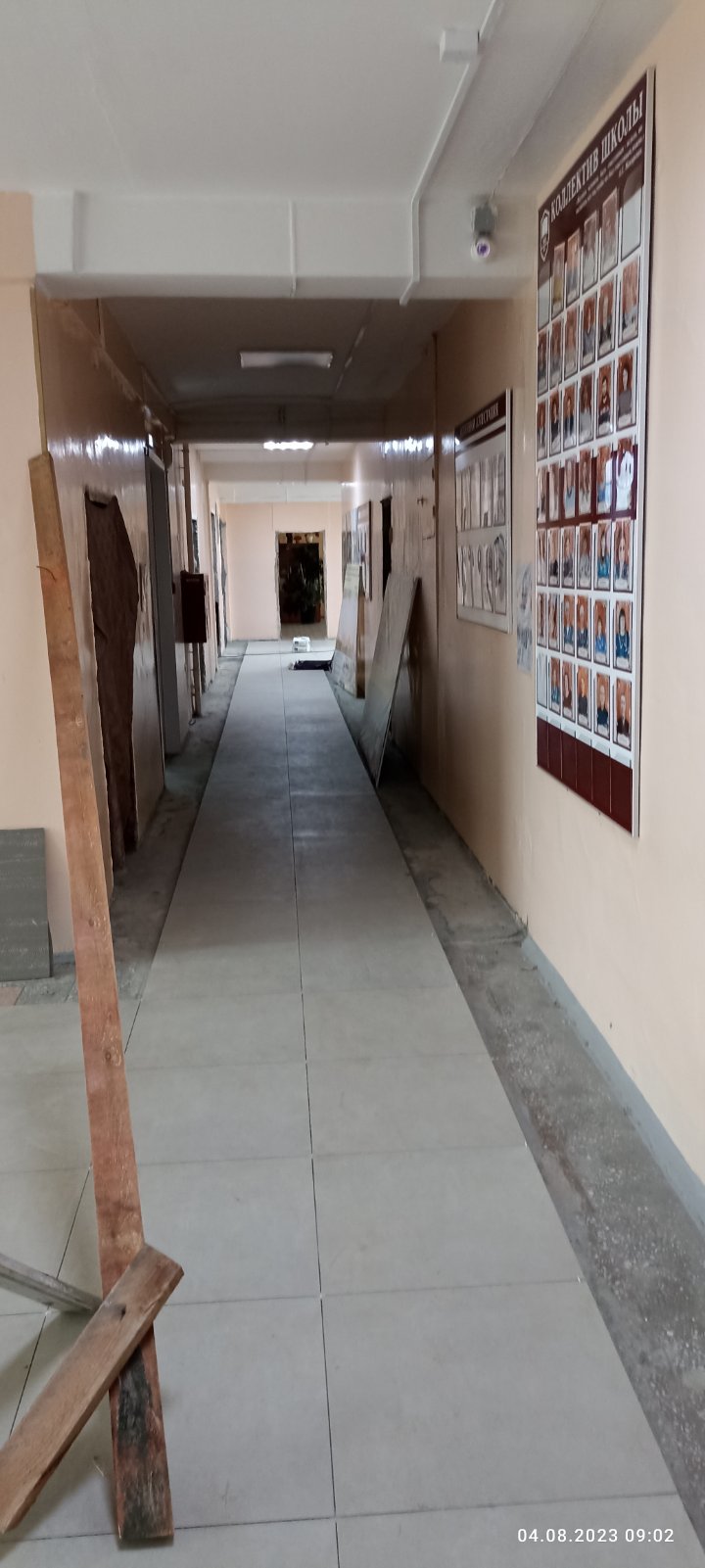

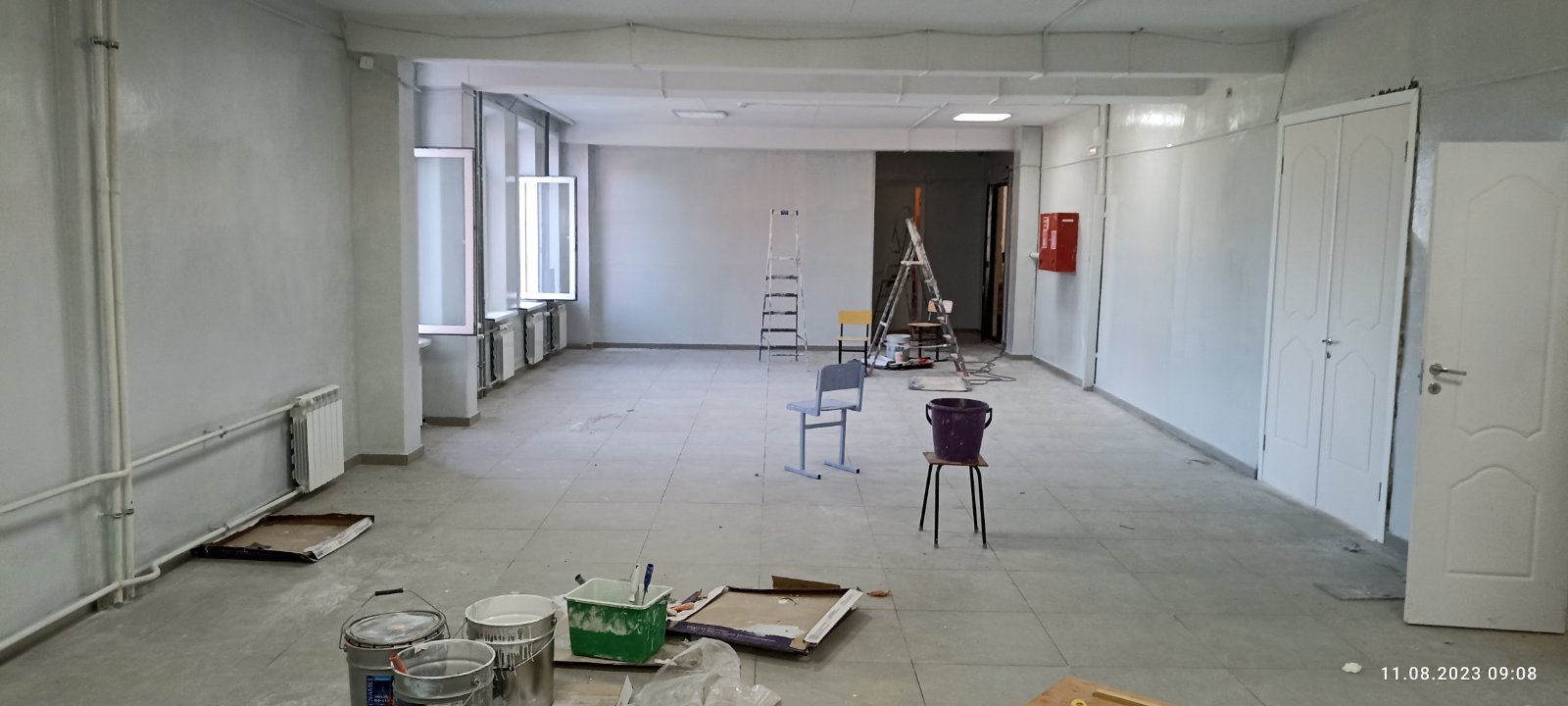

По состоянию на 04.08.23:

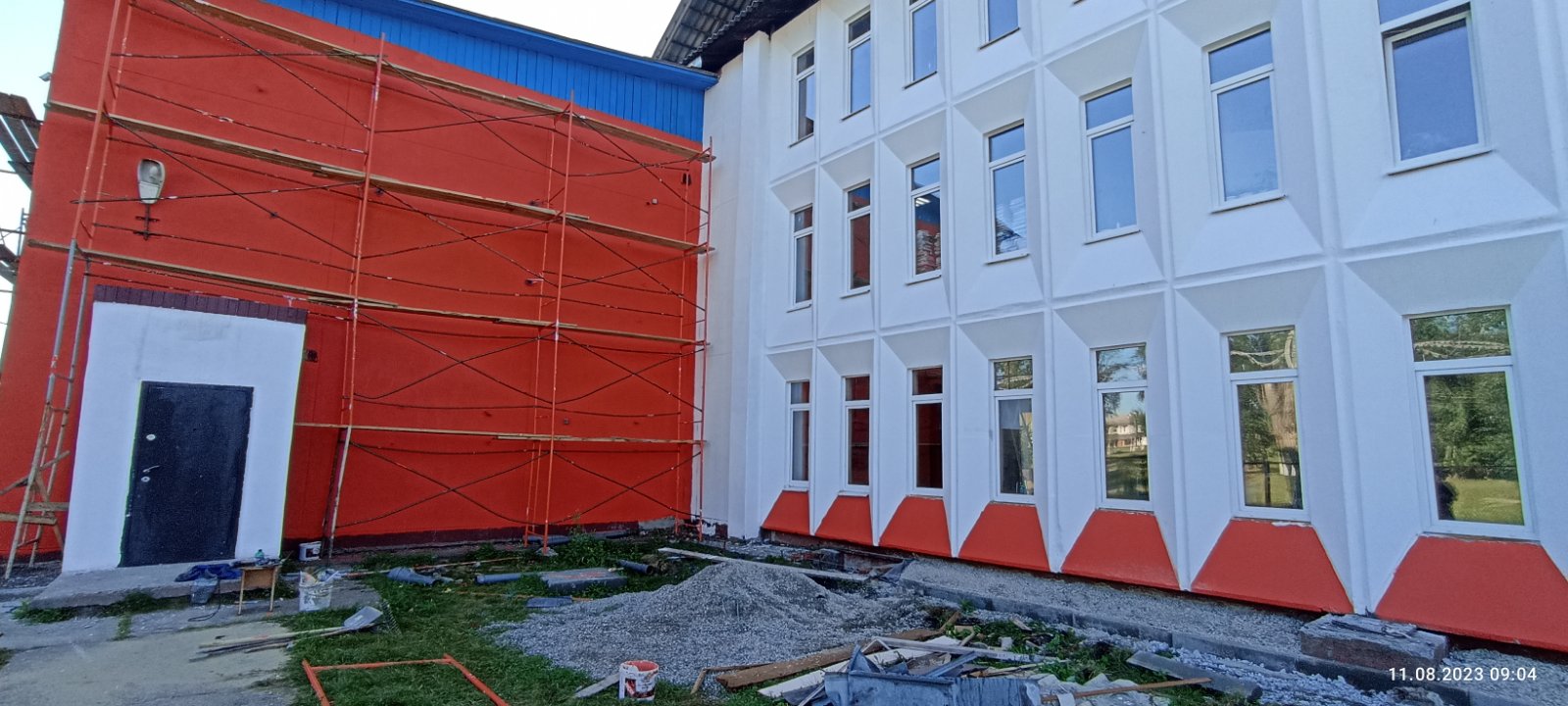

1.Продолжается ремонт фасада (выполнен на 70 процентов).
2.Идёт установка дверей на втором этаже.

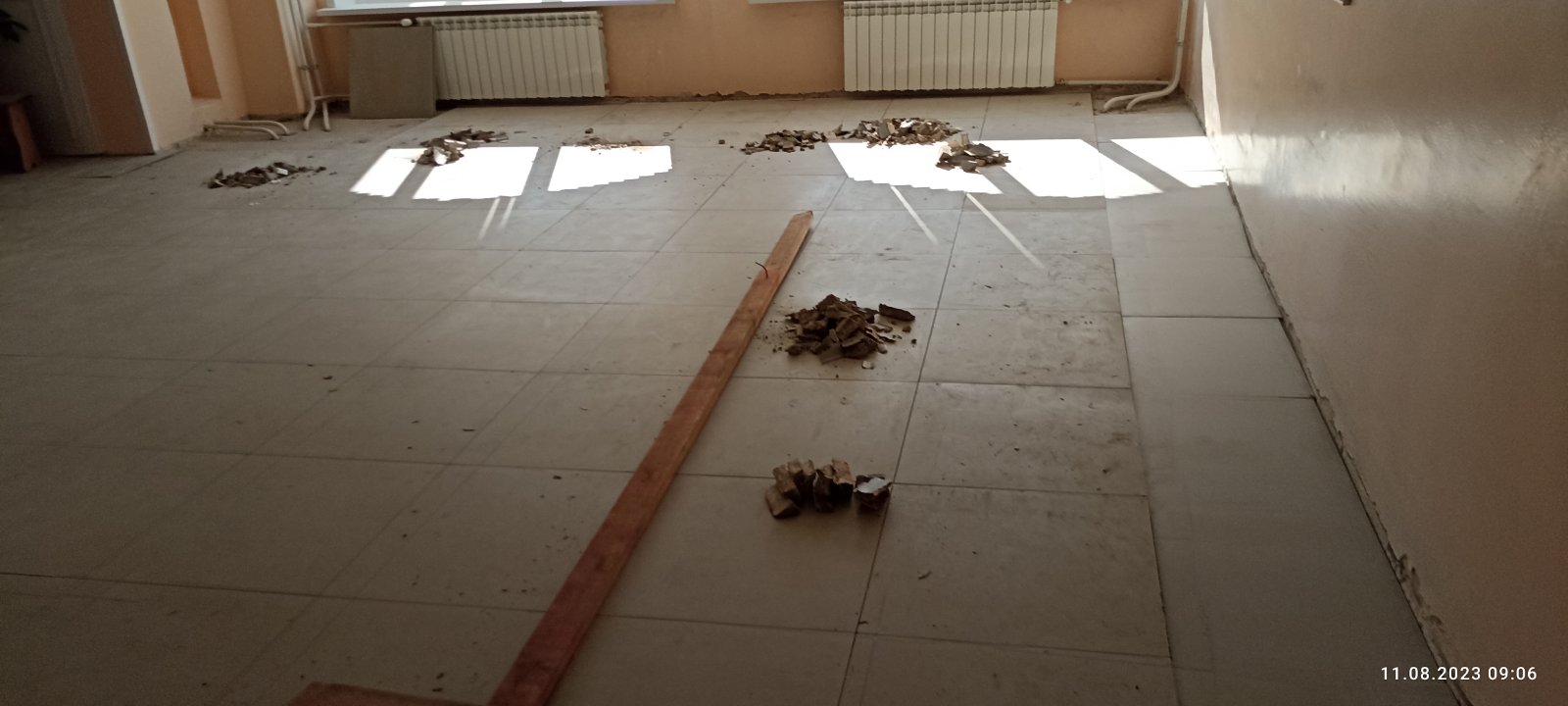

3.Заканчивается ремонт пола первого этажа.






По состоянию на 11 августа 2023 г. :
1.Заканчивается ремонт пола на первом этаже(второй и третий закончены).
2.Заканчивается ремонт фасада и отмостки.
3.Идёт установка дверей на первом этаже, доработка установленных дверей на втором и третьем этажах.









По состоянию на 23 августа 2023 г. :
1.Ведётся отделка дверных проёмов 2-1 этажей.
2.Доделывается плинтус 1 этажа.
3.Идёт ремонт парадного входа.
4.Ожидается материал для крыш запасных и парадного входов.
5.Закончена отмостка здания.
Выполнение работ - 95 процентов.
